箱梁鋼模板作為橋梁施工核心構件,具有 “結構復雜(含腹板、頂板、底板)、單塊體積大(多為 6-12m 長)、承重要求高(澆筑時承受≥25kN/m2 混凝土側壓力)” 的特點,日常維護需兼顧 “保障混凝土成型精度(如箱梁平整度、垂直度)” 與 “防止結構損傷(如腹板變形、拼接縫漏漿)”,需圍繞 “清潔、防銹、結構防護、拼接維護” 四大核心模塊展開,具體措施如下:
一、針對性清潔:適配箱梁異形結構,避免殘留混凝土隱患
箱梁鋼模板存在腹板內側、頂板倒角、預應力孔道預留孔等異形部位,混凝土殘留易堆積且清理難度大,需分區域制定清潔方案,避免殘留導致下次澆筑出現蜂窩麻面、尺寸偏差。
1. 分區域清潔流程
底板與腹板外側(易清理區域):
工具選擇:使用高壓水槍(水壓 0.6-0.8MPa)配合旋轉噴頭,從模板一端向另一端沖洗,去除表面浮漿;殘留較厚處(>5mm)先用鏨子輕輕剔除(禁止用大錘敲擊,避免底板變形),再用鋼絲刷打磨平整;
清潔標準:底板表面無可見混凝土殘留,用 2m 靠尺檢查,平整度偏差≤2mm/m,無凸起或凹陷。
腹板內側與頂板倒角(難清理區域):
工具適配:腹板內側(寬度常為 0.3-0.5m)使用窄幅鋼絲刷(寬度 10-15cm)或手持打磨機(安裝百葉輪)清理,頂板倒角(通常為 R50-R100 圓弧)用弧形刮刀貼合弧度清理,避免損傷倒角圓弧面;
孔位清潔:預應力孔道預留孔(直徑 80-120mm)需用專用通孔器(外包海綿,直徑略小于預留孔)反復擦拭,去除孔內混凝土碎渣,確保后續預應力鋼束順利穿束;
清潔標準:腹板內側無殘留混凝土結塊,倒角圓弧面光滑無劃痕,預留孔內壁無毛刺。
拼接縫與螺栓孔(關鍵密封區域):
精細清理:用牙簽或細鐵絲(頭部包裹棉布)清理拼接縫內(寬度 5-10mm)的混凝土殘渣,螺栓孔(多為 M20-M24)用絲錐(匹配螺栓型號)順時針旋轉清理螺紋內殘留,避免螺栓無法擰緊;
驗證方法:清理后將備用螺栓擰入螺栓孔,需能順利擰入≥3 圈且無卡頓,拼接縫用薄紙片插入,應無明顯阻力(說明縫內無殘留)。
2. 清潔注意事項
禁止使用強酸強堿清潔劑(如鹽酸),避免腐蝕模板表面防銹層,頑固殘留建議使用混凝土專用中性除垢劑(pH 值 7-8),浸泡 10-15 分鐘后清理;
清潔后需立即用干棉布擦干腹板內側、預留孔等易積水部位,避免水分殘留導致銹蝕(尤其是預應力孔道周邊,銹蝕易影響預應力施工質量)。
二、防銹防護:聚焦高風險區域,適配橋梁施工環境
箱梁鋼模板常露天存放或在潮濕環境(如橋梁下部結構施工)使用,腹板內側、拼接縫、預留孔周邊為銹蝕高風險區域,需針對性采取防銹措施,避免銹蝕導致模板精度下降或結構強度受損。
1. 日常使用防銹(澆筑后 / 閑置前)
整體防銹:每次清潔干燥后,若 24 小時內不進行下次澆筑,需在模板表面(含底板、腹板、頂板)涂刷薄層礦物油類脫模劑(兼防銹作用,厚度 5-10μm),腹板內側需用長柄刷均勻涂刷,確保無遺漏;
高風險區域強化:
拼接縫:在縫口兩側各 10cm 范圍內涂刷環氧防銹漆(厚度≥60μm),避免雨水滲入縫內導致螺栓銹蝕;
預留孔:孔內壁涂抹黃油(或專用防銹脂),再插入塑料堵頭(防止灰塵、水分進入),孔口周邊用防銹膠帶密封;
吊點與支撐點:模板吊耳(厚度≥16mm 鋼板)、支撐牛腿表面易因磨損導致防銹層脫落,需每周檢查,發現銹蝕立即用砂紙打磨后補涂防銹漆。
2. 長期閑置防銹(停工>7 天)
存放環境:選擇地勢高、排水通暢的硬化場地,模板底部用型鋼(如 10# 槽鋼)墊高≥20cm,避免地面潮氣接觸;多塊模板疊放時,需在模板間墊木方(截面 100mm×100mm,間距 1.5-2m),避免模板直接接觸導致局部受壓變形;
全面防護:
表面處理:對所有表面(含隱蔽部位)進行噴砂除銹(除銹等級達 Sa2.5 級),重新噴涂環氧富鋅底漆(厚度≥80μm)+ 氯化橡膠面漆(厚度≥60μm);
密封保護:腹板內側拼接縫用防水膠帶粘貼密封,頂板預留孔用橡膠塞封堵,整體覆蓋防雨布(選用加厚 PVC 材質,每 3m 用繩子固定,防止風吹掀起);
定期檢查:每 3 天檢查一次,遇雨天后及時掀開防雨布通風,避免內部冷凝水導致銹蝕。
三、結構防護:保障箱梁成型精度,防止關鍵部位損傷
箱梁鋼模板的腹板垂直度、頂板平整度直接影響橋梁受力性能,日常維護需重點防護 “易變形部位” 與 “受力關鍵部位”,避免因結構損傷導致箱梁澆筑質量不達標。
1. 易變形部位防護(腹板、頂板)
腹板防側彎:
安裝防護:澆筑時腹板內側需設置對拉螺栓(間距≤60cm,直徑≥16mm),螺栓緊固扭矩按設計要求(通常 120-150N?m),禁止超扭矩擰緊(避免腹板局部凸起);拆除對拉螺栓后,需立即清理螺栓孔并補涂防銹漆;
存放防護:單塊腹板模板存放時,需用型鋼支架(與腹板弧度匹配)兩側支撐,禁止單側斜靠(易導致腹板側彎,垂直度偏差>3mm/m),定期用激光投線儀檢查腹板垂直度,發現偏差立即用千斤頂校正。
頂板防凹陷:
澆筑防護:頂板模板(厚度≥6mm 鋼板)承受混凝土自重,需在下方設置滿堂支架(立桿間距≤80cm),支架頂部托撐需與模板緊密接觸,禁止出現虛撐(易導致頂板澆筑后凹陷);
拆除防護:拆除頂板模板時,需從跨中向兩端對稱拆除,禁止從一端整體拆除導致頂板模板受力不均而變形,拆除后用 2m 靠尺檢查頂板平整度,偏差>2mm/m 需立即校直。
2. 受力關鍵部位防護(吊耳、支撐牛腿)
吊耳維護:每次吊裝前檢查吊耳焊縫(長度≥100mm,高度≥8mm),用小錘輕敲焊縫,聲音清脆無悶響(說明焊縫無內部缺陷);發現焊縫開裂立即停止使用,由專業焊工采用二氧化碳氣體保護焊補焊,補焊后需做滲透檢測(PT)確認無缺陷;
支撐牛腿維護:牛腿(焊接在模板底部,用于支撐模板)與模板主體焊縫易因長期受力導致開裂,需每周檢查,發現裂紋立即打磨后補焊;牛腿頂面需保持平整,每次使用前清理表面雜物,避免支撐時受力不均。
四、拼接維護:確保密封防漏漿,適配箱梁分段澆筑需求
箱梁多采用分段澆筑(如底板→腹板→頂板),模板拼接縫密封性能直接影響混凝土外觀,日常維護需重點保障拼接精度與密封可靠性,避免漏漿導致箱梁表面出現錯臺、蜂窩。
1. 拼接精度維護
拼接面檢查:每次拼接前,用 2m 靠尺檢查模板拼接面平整度,偏差>1mm 需用砂紙打磨平整;拼接面若有劃痕(深度>0.5mm),需用原子灰填補后打磨光滑,避免拼接后出現縫隙;
定位裝置維護:模板拼接處的定位銷(直徑≥20mm,長度≥50mm)、定位塊需完好,發現磨損(直徑減小>1mm)立即更換;拼接時需先插入定位銷,再擰緊螺栓,禁止先擰螺栓后插定位銷(易導致拼接錯位,錯臺>2mm)。
2. 密封防漏維護
密封材料選擇:拼接縫密封優先選用遇水膨脹止水條(寬度 20mm,厚度 5mm,膨脹倍率≥300%),或泡沫橡膠條(硬度邵氏 A50-60,壓縮率 30%-50%),禁止使用普通海綿條(易壓縮變形導致漏漿);
密封施工:
安裝前:清理拼接面灰塵,在密封槽(深度 5mm,寬度 25mm)內均勻涂抹建筑密封膠(中性硅酮型),再嵌入密封條,確保密封條與槽口緊密貼合;
澆筑前:在拼接縫外側粘貼膠帶(寬度 50mm,厚度 0.1mm),形成 “雙重密封”,澆筑過程中安排專人觀察拼接縫,發現漏漿立即用棉絮 + 密封膠臨時封堵;
密封條更換:每次拆除模板后,需檢查密封條是否破損、老化,若出現壓縮變形(回彈率<50%)或膨脹失效,立即更換新密封條,禁止重復使用已失效的密封材料。
五、日常維護臺賬與檢查頻率

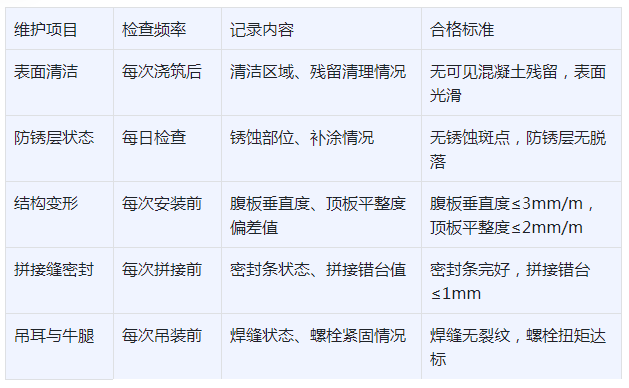

為確保維護無遺漏,需建立《箱梁鋼模板日常維護臺賬》,記錄關鍵信息并明確檢查頻率:

總結
箱梁鋼模板的日常維護需緊扣 “異形結構清潔難、高承重易變形、拼接密封要求高” 的特點,通過分區域清潔、高風險區防銹、關鍵部位結構防護、拼接密封強化,確保模板長期保持良好狀態。維護過程中需特別注意 “預應力孔道預留孔清潔”“腹板垂直度校正”“拼接縫雙重密封” 等專項措施,避免因細節疏漏導致橋梁施工質量隱患。
